使用功能點法管理敏捷活動

2022-07-06 09:37
目標讀者

  本文讀者主要是從事或關心敏捷開發的工作者,他們相信敏捷代表了軟件交付方式的重大進步,并且希望敏捷管理會變得更好。

前言

  眾所周知,敏捷的優點是更快地交付、更好地滿足不斷發展的客戶需求。然而,賦予各個團隊管理自己流程的自由使得高層管理者管理敏捷團隊之間的活動變得困難——我們稱之為管理“大規模敏捷”。

  具體地說,敏捷度量指標,如故事點,可以管理單個團隊的活動,但對于計劃和監控跨團隊的進度、績效以及評估未來開發的工作量幫助很小。

  高層管理者負責制定預算和優化資源分配,以便為組織交付最大的價值,并負責根據整個組織的預算跟蹤進度。對于只使用典型敏捷流程的軟件開發團隊來說,如果沒有跨團隊的工作績效數據比對,以上管理工作是無法準確完成的。對于將軟件開發外包給使用敏捷但沒有任何績效度量標準的供應商來說,這些管理任務會更加困難。

  本文首先闡述了管理者在面對敏捷度量指標管理受限時所面臨的挑戰,其次展示了如何將ISO軟件功能規模度量標準融入敏捷流程,從而使管理者能夠大規模地評估和控制敏捷交付。在不改變敏捷基礎流程的情況下,繼續獲得敏捷團隊在交付業務價值的速度和靈活性方面帶來的好處。

  1、敏捷的好處
  敏捷宣言引起了軟件交付的變革。敏捷的好處包括:
  更早地交付;
  更快地響應需求。
  也有證據表明,敏捷降低了開發成本和項目完全失敗的可能性。

  2、敏捷度量的問題
  敏捷度量的目標是使用內部團隊指標規劃和控制開發進度,其中最常見的是“故事點”。然而“故事點”并沒有相對客觀的定義。一個故事點代表了一個用戶故事的 “規?;蜷_發難度”。這混合了兩個獨立的概念,并沒有給敏捷實踐者或管理者提供什么是一個故事點以及如何度量。

  因此,每個團隊自行定義“什么是一個故事點”以及它所表示的“任務有多大”。在實踐中,這解釋為“我們估計需要多少工作量來處理這個任務”。

  為給定的用戶故事確定故事點大小的過程——例如“規劃撲克”——是有價值的,主要是幫助團隊理解需求。就團隊而言,可以將故事點用于評估下一次迭代的工作量,但是故事點的“規模”并不適合個體團隊以外的績效評價和任務評估,也就是說,不適合管理“大規模敏捷”。

  為了更準確的管理開發任務,一個組織需要一種客觀的、標準化的方法進行評估和度量,這種方法對所有類型項目都應該是有效的并且獨立于開發技術和開發人員的效率。

  3、使用軟件功能規模測量標準方法管理 “大規模敏捷”

  3.1 軟件功能規模測量方法概述
  軟件功能規模測量方法(即功能點法),如IFPUG、Nesma、COSMIC等均有相關國際標準,本文不再過多贅述。

  3.2 在敏捷中度量軟件規模
  在討論何時進行軟件規模度量前,首先需要識別三個層級的度量指標。參見下圖,該圖從敏捷管理SAFe框架衍生而來。

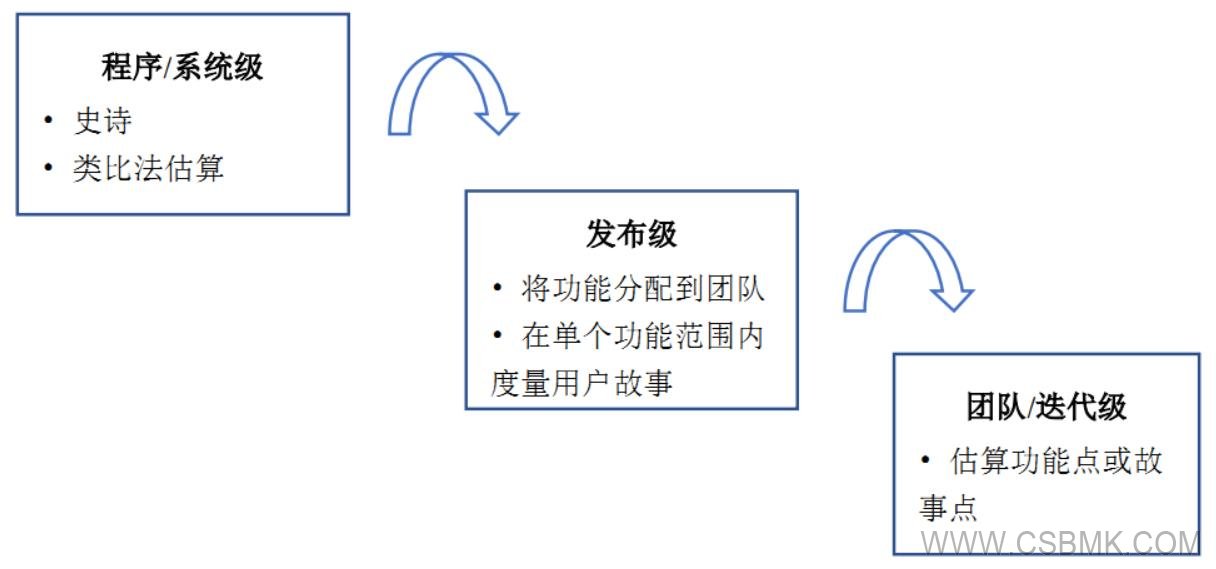

圖 1 大規模敏捷管理框架

  簡單來說,只有使用標準化的功能規模測量方法,才能在系統和發布級別進行適當?shù)墓浪恪⒂媱澓涂刂?。新建系統早期的功能規模估算可以采用類比法。

  在團隊級別,可以選擇軟件功能規模測量標準或繼續使用現有的故事點。對于敏捷團隊來說,多種方法的組合可能是最成功和最可接受的。例如:

  ●使用標準的軟件功能規模測量方法評估整體系統,有助于目標項目規劃和資源分配;
  ●在回顧期間(或者在每月一次的DevOps環境中),使用標準的軟件功能規模測量方法,在發布或迭代級別評估已交付或完成的規模以評價團隊績效,并為未來的評估需求積累歷史數據;
  ●允許團隊使用已經建立的敏捷過程來進行短期的(迭代)工作評估,例如 “規劃撲克”估算故事點。

  一些組織已經開始使用軟件功能規模測量標準方法來評估已交付的軟件,并評估從單個用戶故事一直到迭代或發布級別的整個可交付成果。每個組織都應該選擇自己認為最適合的方法來度量團隊層面的用戶故事(故事點或功能點)。

  3.3 使用功能規模估算
  在評估系統、發布或迭代級別的工作量時,首先需要在該級別上評估要交付的軟件產品規模,并結合同一級別的以前交付的相似軟件的“實際”生產率(而不是“速度”)數據。
建立這些評估過程應謹慎,特別是以下幾點:

  ●通過測算大量具有共同特征的歷史開發項目的規模和工作量來建立規模/工作量模型。雖然生產率數據可以從外部基準測試服務中獲得,但我們建議每個組織收集自己的歷史數據,因為敏捷活動中有很多變量會影響生產率;
  ●在項目早期評估新建系統的規模,可以使用標準的軟件功能規模測量方法;
  ●在項目早期,當軟件需求不明確時,可通過類比法和專家判斷進行評估,但估算結果仍然需要保持相同的度量單位。

  3.4 在敏捷合同中使用軟件規模度量
  當客戶和供應商存在合同關系時,具有敏捷開發能力的供應商通常會主張簽訂基于時間和材料 (T&M)的合同。供應商的理由可能是,如果客戶希望在需求明確之前就開始敏捷開發,那么投標價格除了包含不同級別開發人員薪資外,就沒有其他任何可參考的信息了。

  然而純粹的T&M合同是極不平衡的。一份T&M合同對供應商來說是100%安全的——無論交付什么都能得到報酬——但留給客戶的只有通過總預算來控制成本??蛻魶]有管理機制來判斷付款進度、供應商績效以及供應商的服務是否物有所值。

  一種有助于平衡客戶和供應商之間談判優勢的解決方案就是根據“價格/單位規模”來簽訂合同,其中交付(或開發) 的功能規??捎脴?biāo)準的軟件功能規模測量方法來評估。然后客戶在其需求的總規模上承擔風險;供應商承擔報價單價的風險。此外,客戶也必須在供應商合理地給出單價之前明確相關要求,并確保交付的功能可以轉化為業務價值(只有在使用該功能時才可能實現)。最終,雙方需要就“完成”的功能何時可以度量和結算達成一致。

  4、標準化的軟件規模度量方法
  很明顯,自組織敏捷團隊的價值觀與更高管理者的價值觀和合理控制需求之間存在著“文化沖突”。因此,如果管理層希望在現有的敏捷開發團隊中引入一種標準化的軟件功能規模測量方法,就必須仔細考慮敏捷文化,以免破壞團隊,喪失敏捷開發帶來的好處。

  最重要的問題是什么時候度量(見上文3.2)以及由誰來度量。“誰”這個問題的答案取決于組織的規模以及客戶和敏捷團隊之間的關系(合同或非正式的)。

  實際上,團隊?wèi)?yīng)該自我度量,并將軟件規模度量視為對敏捷過程不可或缺的幫助,而不是額外的任務。(經驗發現,使用標準化軟件規模度量方法可以有效保障需求的質量和完整性。)

  在項目早期,大型組織在發布開發計劃或簽署合同時引入軟件規模度量方法,組建度量專家小組是非常有益的,比如:

  ●內部:項目管理辦公室;
  ●外部:提供功能規模度量服務的外部專家供應商。

  成立度量專家組的優勢在于其度量的客觀性、準確性和效率。

  組織無論采用哪種解決方案,定期收集度量數據并作為組織學習的基礎都是至關重要的。

  至于如何向缺乏這些方法經驗的組織引入軟件規模度量方法,以“自底向上”的方式進行肯定是更好的。換句話說,在一個試點項目中,首先在團隊層面引入軟件規模度量方法,當獲得滿意的結果并且組織獲得信心時,再橫向擴展然后向上(到發布和系統級別)。

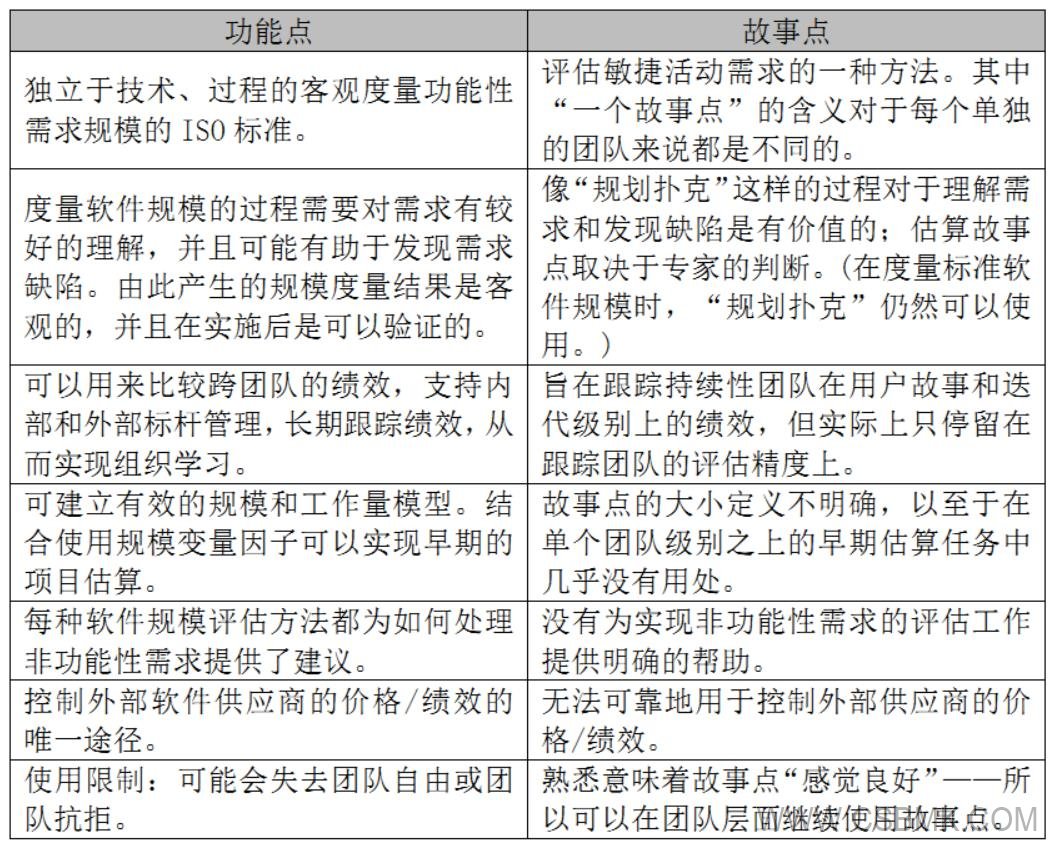

  5、總結:功能點與故事點對比



  6、結論

  設定目標和預算并據此進行績效評價是每個組織的標準做法。本文并不是把敏捷軟件開發活動排除在這些標準的業務實踐之外。

  “故事點”對于控制或評估單個團隊以上級別的敏捷活動幾乎沒有幫助。而功能點方法可以很容易在更高級別上替代故事點,而且不會對敏捷過程的價值產生任何負面影響。在單個用戶故事和迭代的層面上,每個組織可以自行決定是使用標準化的軟件規模度量方法或故事點進行短期評估。

  在已建立的敏捷開發的團隊中引入標準功能點法應謹慎處理。本文旨在不破壞敏捷文化的前提下,讓組織相信使用客觀控制和度量方法的好處,同時也不會失去敏捷在交付軟件時的速度和靈活性。(本文由北京中基數聯科技有限公司翻譯,僅供學習參考使用,版權歸原作者所有,轉載請標明出處。若有侵權請聯系我們刪除。本文內容原文鏈接:https://www.isbsg.org/2021/10/18/2021-it-confidence-conference/)

以上就是軟件造價評估公司中基數聯為您帶來的“使用功能點法管理敏捷活動”所有內容,更多軟件開發成本估算知識敬請關注中基數聯!
